【数据结构和算法】图的应用(最小生产树、最短路径、拓扑排序、关键路径)

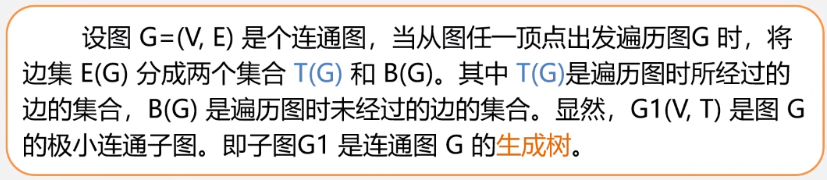

最小生成树1、概念生成树(要求连通但是没有回路)一个图可以有许多颗不同的生成树所有生成树的共同特点:生成树的顶点个数与图的顶点个数相同生成树是图的极小连通子图,去掉一条边则非连通一个有n个顶点的连通图的生成树有n-1条边在生成树中再加一条边必然形成回路生成树中任意两个顶点间的路径是唯一的含n个顶点n-1条边的图不一定是生成树构造生成树的思路(以无向图的生成树...
最小生成树
- 用途:用最少的资源构建起支撑这n个节点的一张网或图
1、概念

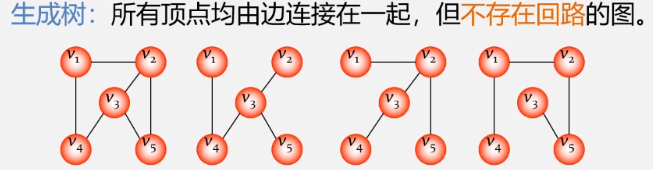

- 生成树(要求连通但是没有回路)
- 一个图可以有许多颗不同的生成树
- 所有生成树的共同特点:
- 生成树的顶点个数与图的顶点个数相同
- 生成树是图的极小连通子图,去掉一条边则非连通
- 一个有n个顶点的连通图的生成树有n-1条边
- 在生成树中再加一条边必然形成回路
- 生成树中任意两个顶点间的路径是唯一的
-
含n个顶点n-1条边的图不一定是生成树
-

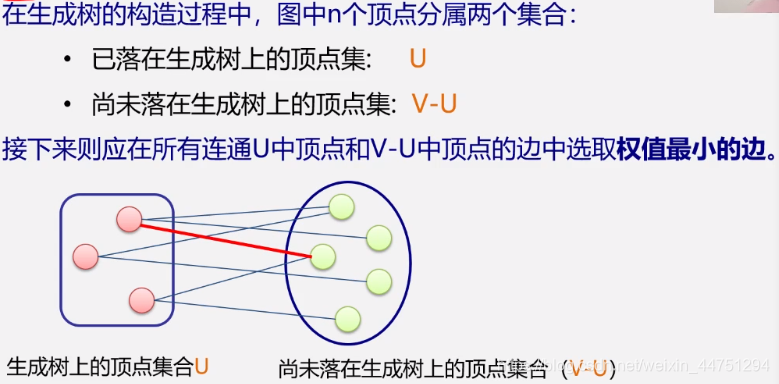

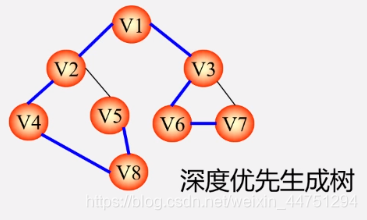

构造生成树的思路(以无向图的生成树为例)
- 利用深度优先遍历搜索得到

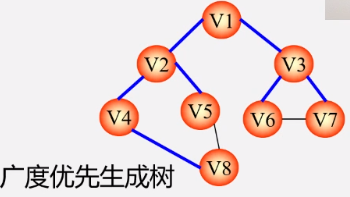

- 利用广度优先遍历搜索得到
- 总结
- 定义
- 应用
(n个城市最少就是n-1条路,确保连通,最多有Cn2条路)

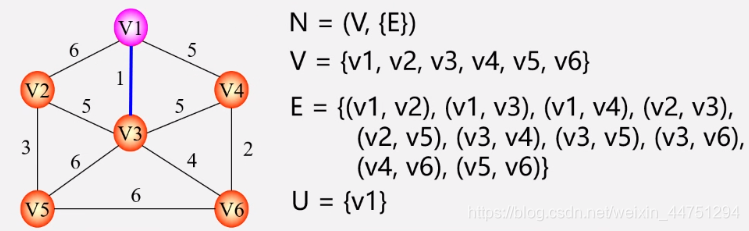

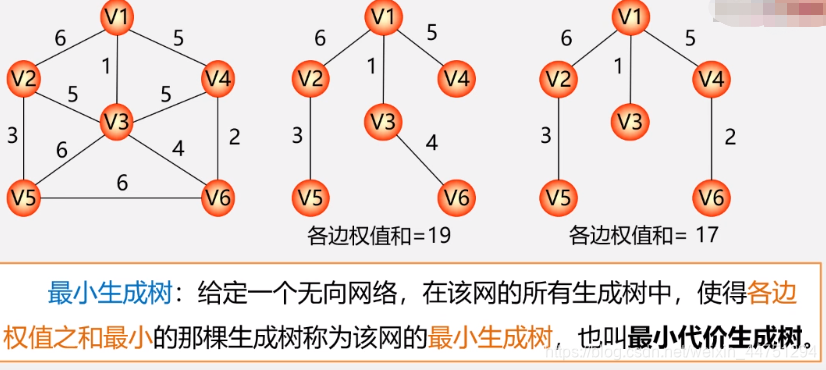

2、MST概念
-

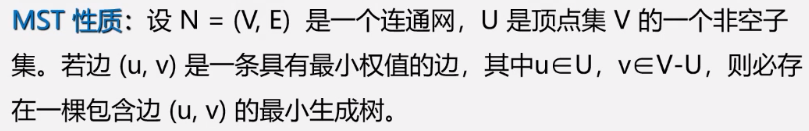

MST性质:
-
MST性质例子:
此时,u是顶点集v的非空子集,再V-U集合就是差集。其中,以v1为例,其和v2,v3,v4都有一条边,其中v1到v3边的权值最小,根据MST性质,就是说其一定会包含在某一颗最小生成树中。 -
MST性质解释
ps:如果加上了这条边会造成回路,再忽略再选取其他权值最小的边。
3、实现

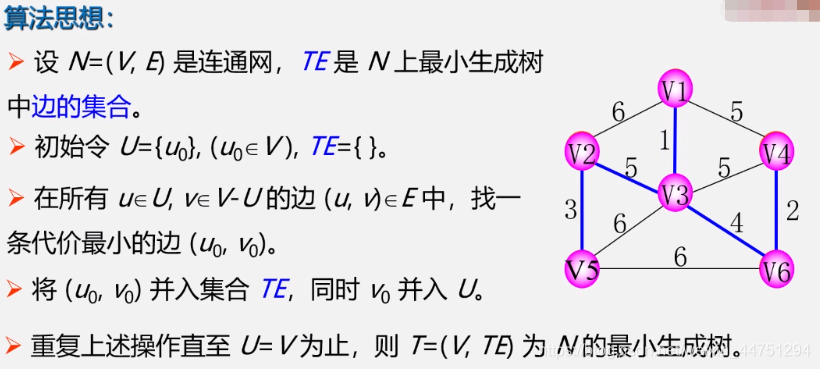

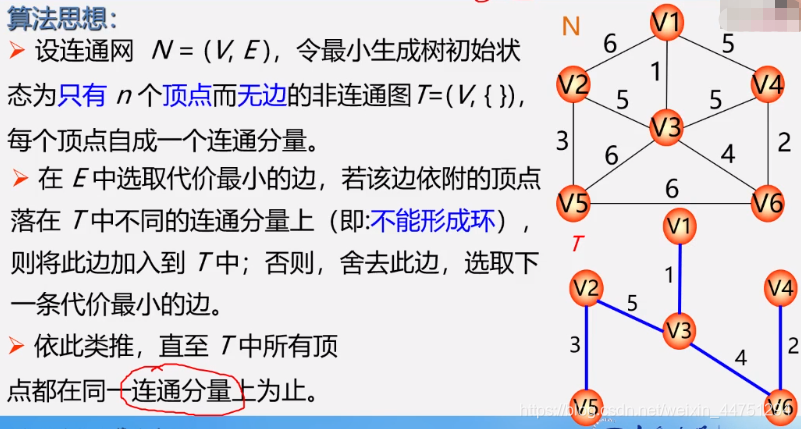

- 构造最小生成树方法一:普里姆算法(Prim算法)
- 过程:
- 假设一开始v1在u集合中,而u集合此时与差集只有v1-v2/v3/v43条边,选出其中权值最短的边v1-v3,权值是1,再将v3加入u集合。
- 此时,u集合中有v1,v3两个顶点,这两个顶点与其他的顶点间权值最小的边是v3-v6,权值是4,然后将v6也加入u集合。
- 此时,u集合中有v1,v3,v6,此时与其他顶点最短的边是v6-v4,权值是2的边,所以将v4也加入u集合。
- 此时,u集合中有v1,v3,v4,v6,此时与其他顶点最短的边是v3-v2,权值是5,然后将v2也加入u集合。
- 此时,u集合中离v5最短的边是v2-v5,将最后的v5加入u集合,结束,此时所选的边加上顶点就是最小生成树。
- 构造最小生成树方法二:克鲁斯卡尔(Kruskal算法)
(将权值最小的边由小到大排序,不断的选取权值最小的边,前提是不能形成环)

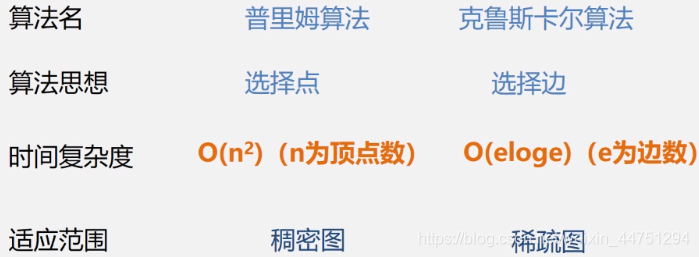

(最小生成树不唯一) - 两种算法的比较
(提示:由于Kruscal算法是按边来操作,而稀疏图的边比较少,所以适合稀疏图)
最短路径
- 用途:求两点间最短路径或某源点到其他各点最短路径
1、概念
-
问题:
-

第一类问题:两点间最短路径
可见,第二条路径最短最优 -
第二类问题:某源点到其他各点最短路径
-

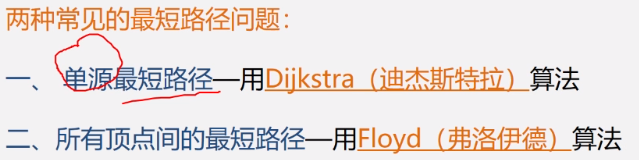

实现的算法:
2、实现
Dijkstra(迪杰斯特拉)算法
-
单源最短路径 — Dijkstra(迪杰斯特拉)算法
-

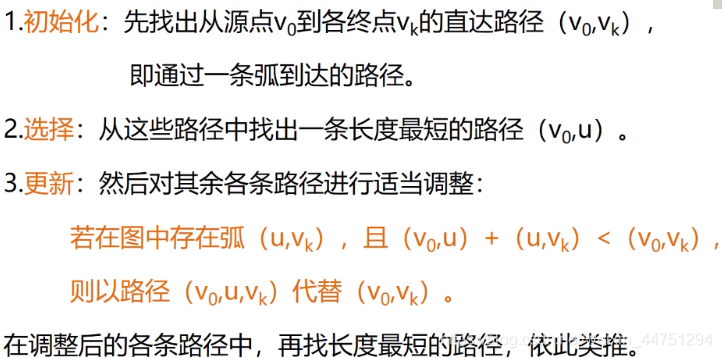

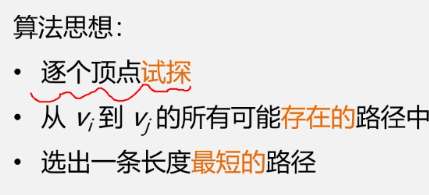

实现思路:按路径长度递增次序产生最短路径
-

例子
-
分析:

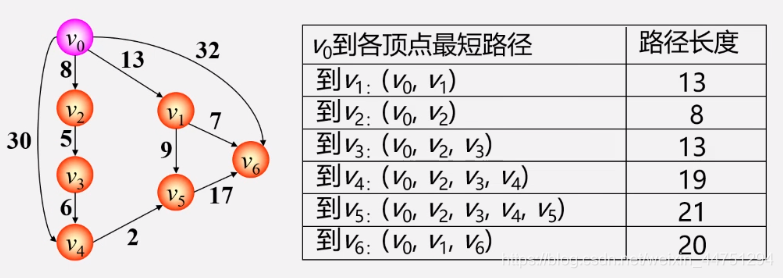

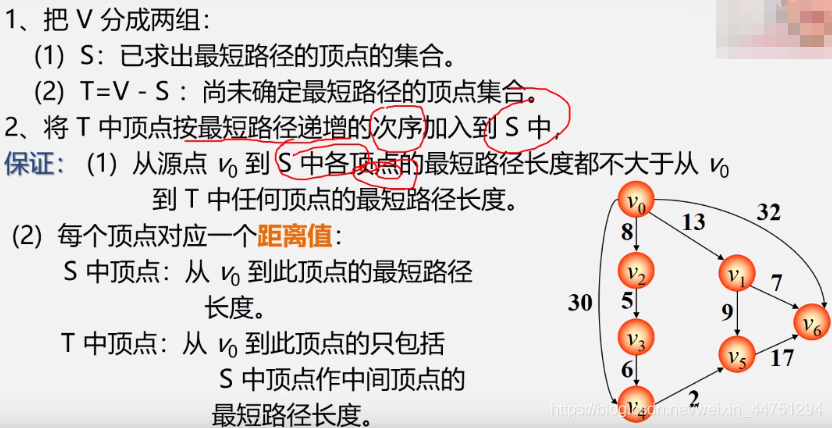

- 一开始的S集合中只有v0,此时v0里其他顶点的距离如图所示,其中到达不了的设为无穷大。其中v0到v2的距离最短,为8,所以选取v2加入S集合,此后就不需要再对比到v2的距离。
- 此时S的集合中有V0,v2,再次看看有了V2顶点的加入,能不能剪短到其他顶点的距离。可见,有了v2的加入,v0可以到达v3,距离为13,最短的距离,但是v0到v1也是最短的距离。所以这一次选取v1加入S集合,此后不需要再对比v1的距离。
- 此时S的集合中有v0,v1,v2,再次看看有了v1顶点的加入,能不能剪短到其他顶点的距离。可见,有了v1的加入,v0又可以到达v5,v6,但是这次的最短距离是上次的v2到v3,所以选取v3加入S集合,此后不再需要对比v3的距离
- 此时S的集合中有v0,v1,v2,v3,再次看看有了v3顶点的加入,能不能剪短到其他顶点的距离。可见,有了v3的加入,v0又可以到达v4,切这次到达v4的距离更短,为19,比此时其他的距离都短。所以选取v4加入S集合,此后不再需要对比v4的距离.
- 此时S的集合中有v0,v1,v2,v3,v4,再次看看有了v4顶点的加入,能不能剪短到其他顶点的距离。可见,有了v4的加入,v0又可以到达v5,且这次到达v5的距离更短,为21,但是v0到v6的距离更短。所以选取v6加入S集合,此后不再需要对比v6的距离.
- 最后一次,选取v5加入S集合,此时全部的顶点都加入了S集合,算法结束。
弗洛伊德(Floyd)算法
- 所有顶点间的最短路径
- 方法一:每次以一个顶点为源点,重复执行Dijkstra算法n次。
- 方法二:弗洛伊德(Floyd)算法
- 算法思路
- 例子:
- 分析:
- 本来的路径长度如图所示。
- 加入了A顶点之后,本案例C是不能到达B的,所有距离是无穷大,但是增加了A顶点之后,C可以到达B,距离为3+4=7,所以表格的距离修改为7.
- 加入了B顶点之后,本来A去C只能是11,但是现在可以借住B来到达C,距离更短,为6.
- 加入了C顶点之后,本来B去A需要6个距离,现在借助C,2+3=5,距离更短。
- 算法结束,此时就得到了有向网中的所以顶点的最短路径。经过的顶点和路径权值如最后的表所示。
拓扑排序
- 用途判断AOE网中是否存在环。
1、概念
-

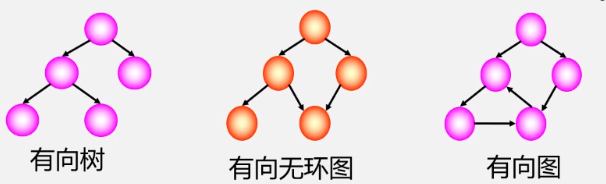

有向无环图:无环的有向图,简称DAG图
-
用途
-

AOV网与AOE网
ps:通常AOV网用来解决拓扑排序问题,而AOE网用来解决关键路径问题。 -

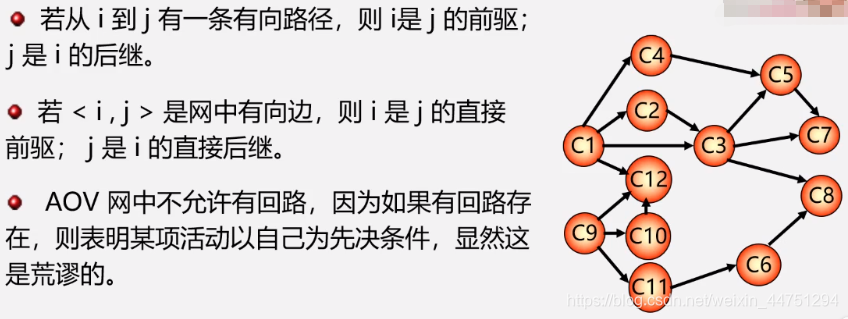

AOV网的特点
-
其中:
- C1是C4的直接前驱,C4是C1的直接后继
- C1是C5的前驱,C5是C1的后继
问题:如何判断AOV网中是否存在回路? ---- 拓扑排序

- 拓扑排序的定义
2、拓扑排序的方法

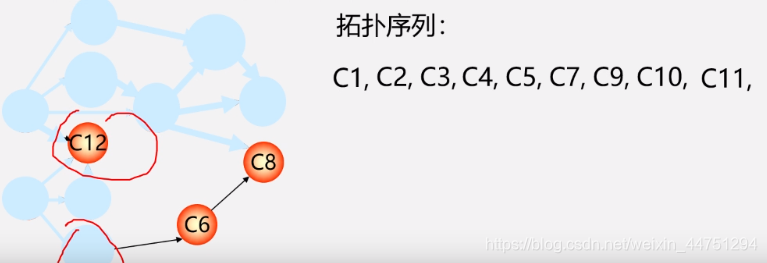

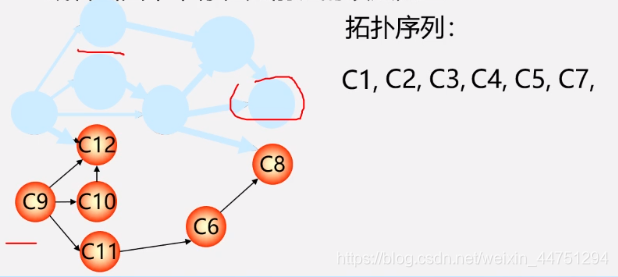

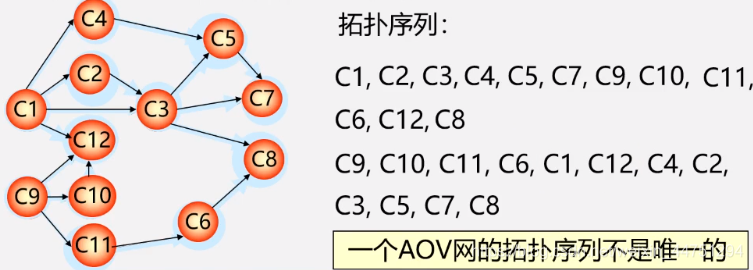

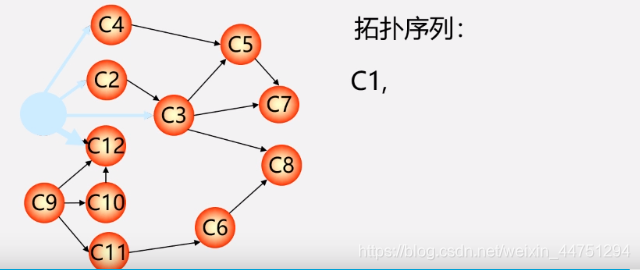

- 例子:过程如下所示(拓扑序列不唯一)

不唯一 - 检测AOV网中是否存在环的方法:
否则互相存在前驱必有环。
关键路径
-

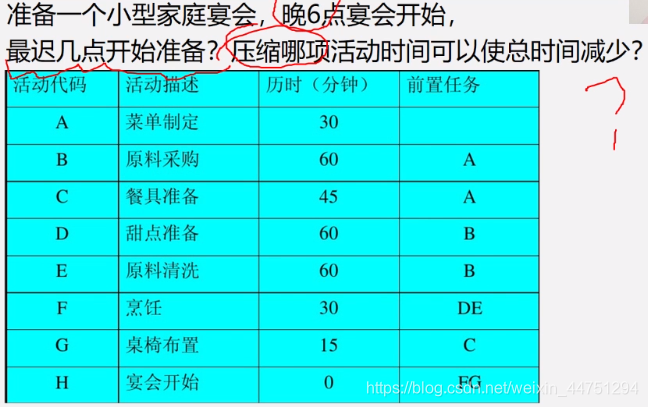

引子
-

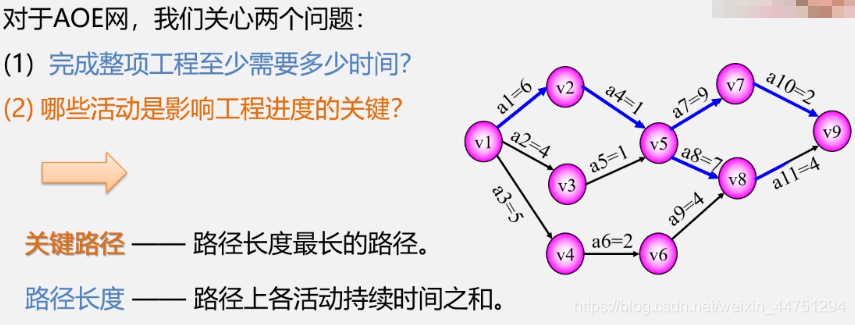

建模(AOE网的抽象)

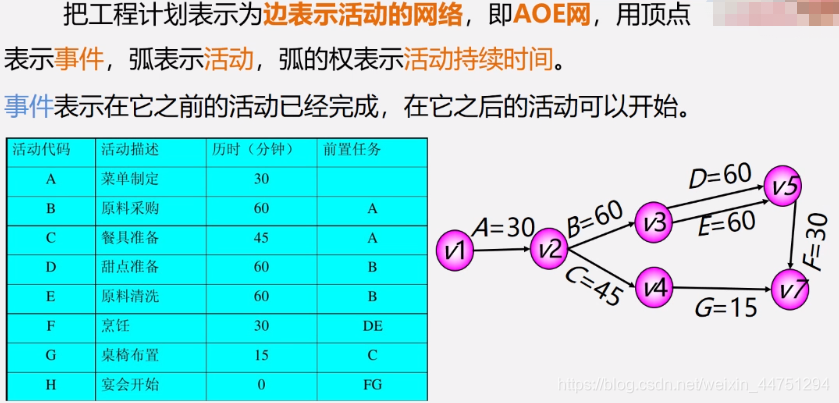

解析:其中的v1->v2,表示菜单定制活动开始,到v2菜单定制活动结束,花费的时间A=20分钟。其他同理。 -
建模二
将问题转化为求解关键路径问题–根据AOE网求解关键路径 -

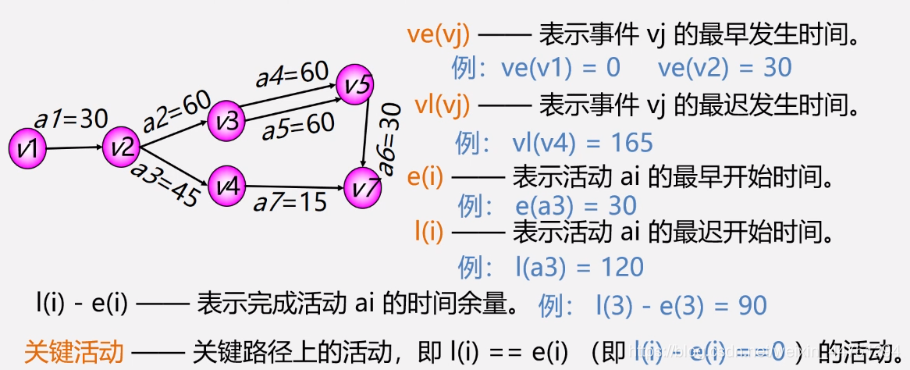

关键路径所需的一些描述量
-

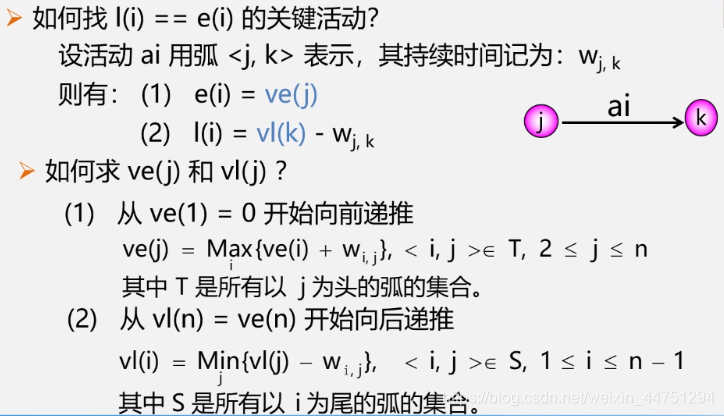

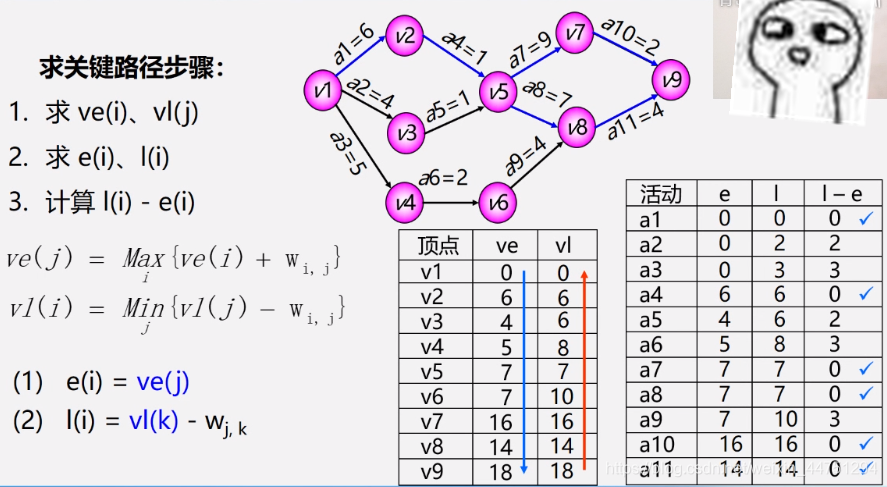

描述量的求解方法
-
最早发生时间求解例子 – 正在算
解析:尽管v1只需2天的时间就到了Vu活到开始,再过1天时间就可以结束。但是v1到Vx要长达82天的时间,而之后还有进行6天才能结束,所以要提前82+6天才能确保活到完成,这个时间也就是最早发生时间。 -

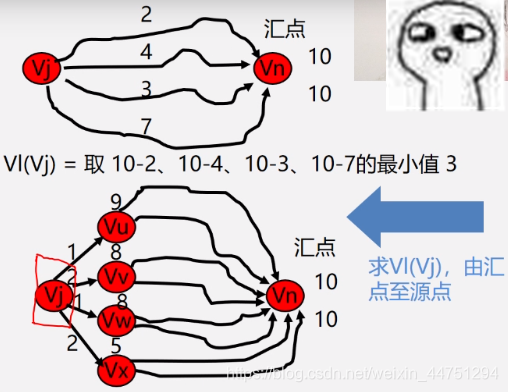

最晚发生时间求解例子 – 逆着算
-
示例
如图所示:
时间余量为0的活动就是关键活动,由关键活动组成的路径就是关键路径。 -
总结
